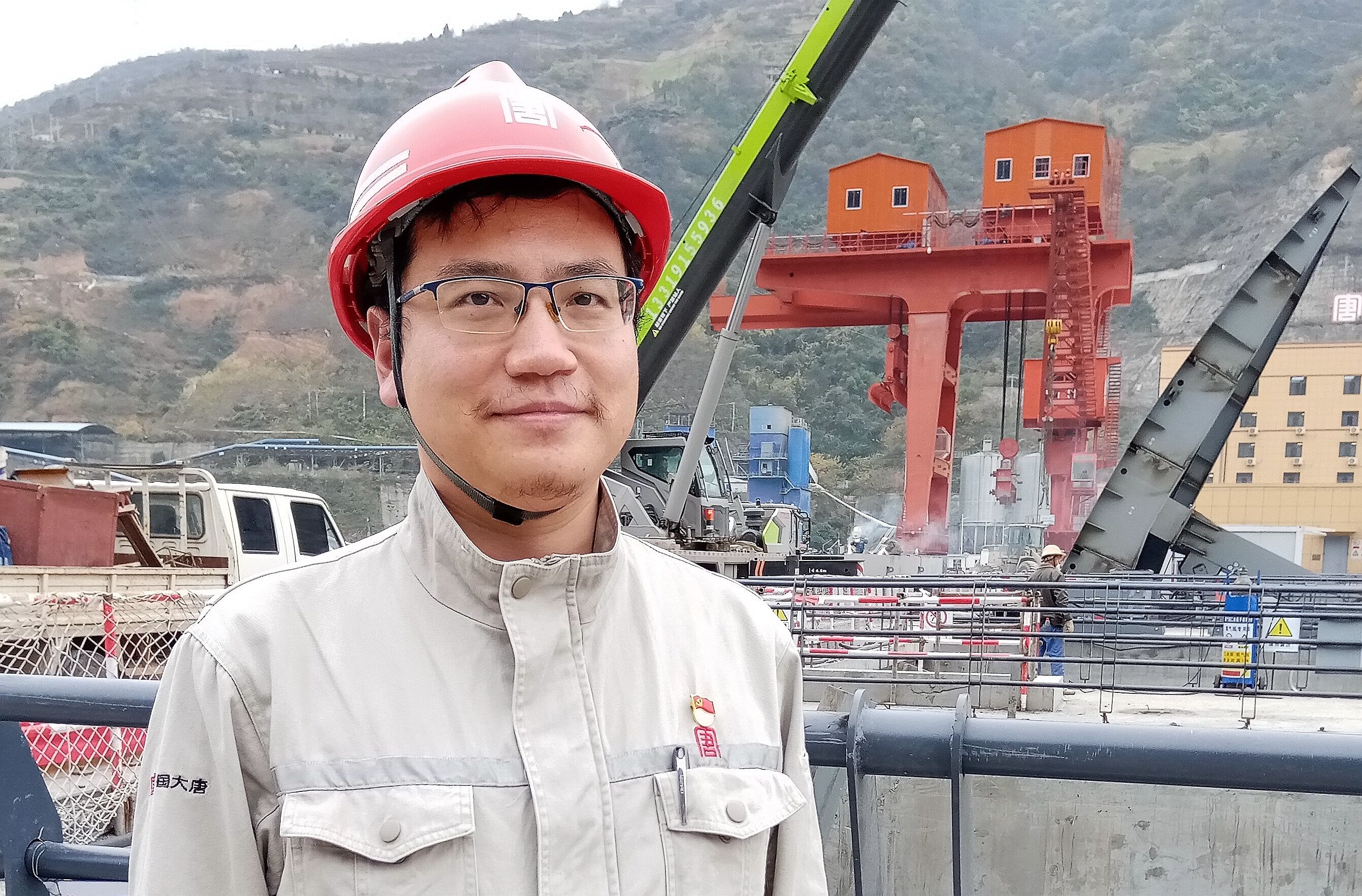

杨凡:汗洒汉江 情满304永利集团唯一
泉源:304永利集团唯一旬阳水力发电厂
作者:方毅
日期:2022-12-02


今年38岁的杨凡,,,,,结业于西安理工大学水利水电建设工程治理系,,,,,妥妥的硕士研究生学历使他成为304永利集团唯一旬阳水电厂现在最“高知”的职工 。。。。。从辅助磨练工到主磨练工,,,,,从工程治理部专责到工程治理部主任……10年间,,,,,在水电工程现场摸爬滚打的杨凡,,,,,逐步生长为一名脚扎实地、手艺卓越的复合型青年人才 。。。。。

拼搏攻坚走在前

照旧一名研究生时,,,,,杨凡便追随导师深度加入了引汉济渭、黄河龙口水利枢纽、南水北调中线等工程 。。。。。2012年,,,,,以优异效果结业的杨凡,,,,,来到陕西汉江投资开发有限公司蜀河水力发电厂事情 。。。。。作为主要成员他先后加入了右岸泄洪闸墩加固工程和水情自动化建设两个重大项目的现场治理 。。。。。2015年,,,,,在事情中有着优异体现的杨凡被调入旬阳水电厂 。。。。。

2016年12月,,,,,随着一期暂时围堰的合龙,,,,,围堰高压旋喷灌浆施工工程也迅速进入24小时作业模式 。。。。。杨凡自动请缨,,,,,组织4名青工坚守现 。。。。。,,日夜倒班,,,,,检查、协调、验收……一忙起来,,,,,顾不上按点用饭 。。。。。

“杨工,,,,,这两个孔的孔间距比设计多了1厘米,,,,,应该问题不大 。。。。。”

“差之毫厘,,,,,谬以千里!必需严酷执行设计要求,,,,,我会在这里一直看着你们重新钻孔 。。。。。”施工职员话音未落,,,,,便遭到了杨凡的严肃阻止 。。。。。

2017年2月9日,,,,,历时49天1176小时的接力,,,,,全长1048米的一期暂时围堰高压旋喷灌浆工程胜利告竣 。。。。。该工程共计完成了工程量3万余米,,,,,防渗效果优异,,,,,一期暂时围堰闭气一次性乐成,,,,,为后续施工及2017年防汛目的完成涤讪了坚实基础 。。。。。

全心管控排万难

担当工程治理部认真人后,,,,,种种事务络绎不绝,,,,,白天早会、审查会、事情例会……只有晚上才华加班处置惩罚文案,,,,,杨凡深感责任重大,,,,,压力重大 。。。。。

在分担向导总工程师左红军的指导下,,,,,杨凡首先捉住清静和质量包管系统建设,,,,,抓牢勘探设计代表处、施工单位和工程监理,,,,,按国标、行业规范和条约履职,,,,,四位一体,,,,,划分对应各标段工程质量,,,,,抓好一样平常管控 。。。。。他率先在施工班组推行清静生产“六规”治理,,,,,使用班前会宣讲“六规”,,,,,守住了“无六规、不作业”的底线 。。。。。

“常见的问题多为焊接不牢靠、混凝土浇筑振捣不充分,,,,,混凝土冷却养护或保温步伐不到位,,,,,冲毛时间不切合规范……” 杨凡完善现场业主带班制度,,,,,以样板仓、红旗班组达标竞赛为抓手,,,,,把清静质量规范深植每一个作业班组,,,,,包管单位工程及格率100%,,,,,优良率在90%以上 。。。。。

“一道工序都不可少 。。。。。”

“四方团结验收,,,,,有一方差别意都不可签证……”全方位立体化织密扎牢了清静、质量的防护网和防火墙 。。。。。

“2021年11月25日至12月10日,,,,,15天时间,,,,,一鼓作气完成了1号、2号机组投产前完成七大合规验收,,,,,一边是疫情防控的重大压力,,,,,一边是沉重紧迫的事情使命,,,,,经常忙到破晓3点,,,,,甚至通宵 。。。。。”

情到深处无怨尤

“气温断崖式下跌,,,,,各标段要严酷落实大风大雨提防步伐,,,,,确保清静……”2022年3月19日,,,,,在工程早会上,,,,,杨凡对起劲应对倒春寒天气提出了详细要求 。。。。。

19、20、21日一连3天,,,,,寒潮、6级大风、大雨纷纷来袭,,,,,由于杨凡事先催促开展事故预想,,,,,排查整改高空、临边、临水和吊装等作业危害点,,,,,该厂再一次经受住了风雨洗礼 。。。。。

2022年6月14日20时51分,,,,,随着大坝标七号孔最后一榀交通梁吊装到位,,,,,历时94天,,,,,112榀交通梁所有浇筑架设完成,,,,,标记着该厂左右岸大坝实现了全线意会,,,,,为确保蓄水发电迈出了要害程序 。。。。。

“单榀交通梁最小重量35吨、最大重量58吨,,,,,全是笔直高度30多米的高空作业,,,,,这段时间,,,,,总感受是在刀尖上行走 。。。。。晚上做梦都在监护吊装 。。。。。”杨帆细化清静手艺交底,,,,,捉住清静总监现场提级监护等主要环节,,,,,催促参建各方同心协力,,,,,圆满完成了这一重大使命 。。。。。

2019年12月,,,,,婚后第5天的杨凡定心不下工地,,,,,离别新婚妻子急遽赶回工程现场 。。。。。这一别,,,,,两地分家成为他们的生涯常态 。。。。。无时无刻的忖量悬念,,,,,除了用饭、睡觉,,,,,出差,,,,,基本上整年都扑在工地,,,,,备受相思之苦 。。。。。2022年夏日酷暑,,,,,杨凡暴瘦了15斤,,,,,视频中的妻子看到他满头长发,,,,,胡子拉碴、异常憔悴,,,,,心疼得眼泪直流:“旬阳工地才是你的家,,,,,完婚都三年了,,,,,你在家的完整时间还不到30天……”

优化永远在路上

为确保2022年10月尾完成5扇弧门装置,,,,,在总工程师左红军牵头组织和鼎力大举指导下,,,,,杨凡约请加入过锦屏水电站弧门装置的专家到现场研究解决计划,,,,,突破通例,,,,,接纳锚索张拉与弧门同步施工方法,,,,,知足了手艺规范和装置精度要求,,,,,节约工期30天,,,,,接纳上游用磨练闸门挡水、下游加高磨练门挡水计划,,,,,节约工期约120天 。。。。。

杨凡起劲与设计、监理、施工单位充分相同交流、重复探讨,,,,,紧盯数据论证、试验进度,,,,,设计历程,,,,,敌手艺计划举行预先谋划、比选和动态调解 。。。。。在陆续完成的一期上下游整年土石围堰壳料分区、厂房结构、左五孔冲沙泄洪闸护坦等多项工程中,,,,,杨凡将最新研究效果应用其中,,,,,累计节约投资约2000万元 。。。。。

2022年8月29日,,,,,工程治理部《一种砂石料破碎隔音降噪厂房》及《一种砂石骨料中碎车间防粉尘装置》两项适用新型手艺同时获得国家知识产权局发明专利权 。。。。。杨凡和立异事情室团队继续发力,,,,,现在已有4个立异项目完成了专利申报,,,,,进入国家知识产权局审批环节 。。。。。

十年风雨兼程,,,,,一起青春飞扬,,,,,杨凡从初出学堂的青涩、差别岗位的磨砺、到从容冷静的应对,,,,,艰辛、拼搏、贡献,,,,,展现了一幅幅新时代304永利集团唯一青年踔厉高昂、一直生长、电力报国的壮丽画卷 。。。。。
